2024年8月15日是第二個全國生態日,主題為“加快經濟社會發展全面綠色轉型”。山西建投六建集團堅持踐行國家戰略,牢記國企使命擔當,承建的山西省高速公路200MW分布式光伏發電項目EPC總承包(第三標段)全面開啟追“光”加速度,推動新能源與生態融合發展。

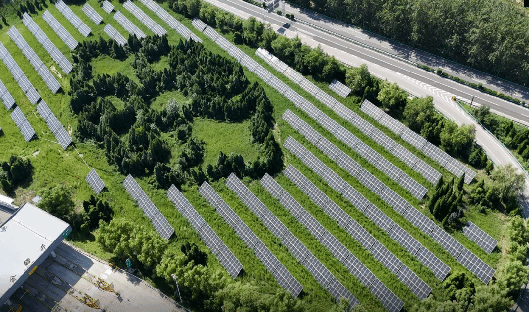

該項目分布在臨汾南、臨汾北及運城高速公司晉南服管公司下轄的收費站、服務區、停車區互通樞紐、邊坡等區域,施工面積約59.93萬平方米,共設64個站點,合計容量51.08MW,需安裝峰值功率550WP的單晶單玻光伏組件92873塊。
針對現場站點分散、跨度大,各站點地形情況復雜多變等不利因素,項目建設團隊多次實地踏勘并利用無人機進行長達200多小時,累計飛行里程近3萬公里的三維拍攝,詳細勘察所有站點,編制方案策劃,為項目順利推進打下堅實基礎。項目團隊結合當?shù)氐乩項l件、氣候特點和光照資源分布,通過數字模型模擬最優發電角度,經多次論證最終確定屋面光伏傾角定位為5°至15°,地面光伏朝正南方向布置傾角統一為29°。最大程度發揮光伏組件發電效能。
項目通過科技賦能推動智能、高效建設,利用BIM建模模擬光伏支架體系,保證材料用量的準確和施工便捷,采用BIPV的方式進行屋面光伏施工,保證屋面防水效果和原有構筑物的美觀實用。
自2024年4月22日開工以來,項目貫徹落實掛圖作戰、計劃上墻的工作要求,劃分施工區域、多班組平行施工,高峰期投入裝載機、吊車、打樁機、叉車等各類機械30余輛,累計投入勞務人員100余人,全力以赴為項目建設按下“快進鍵”。截至目前,已開工建設站點54個,完成光伏板安裝24727塊,安裝容量為13.6MW,累計完成工程總進度30%。
項目完成并網發電后年均發電量將達5846萬度,年節約標煤1.9萬噸,等效減少二氧化碳排放4.7萬噸,為加速推進區域清潔能源發展,助力國家實現“雙碳”戰略目標具有重要意義。
